Subestação Não-Me-Toque 2 chega à fase final de construção

Compartilhe:

A Subestação Não-Me-Toque 2, 6ª subestação própria da Coprel, começou a ser construída em 2024 e já representa um importante avanço na infraestrutura do sistema elétrico da região. Mais de 2.000 famílias serão beneficiadas diretamente, recebendo energia com mais qualidade e eficiência em seis municípios: Não-Me-Toque, Victor Graeff, Colorado, Santo Antônio do Planalto, Lagoa dos Três Cantos e Tapera.

Para cumprir sua função de garantir disponibilidade energética para a instalação de empresas, indústrias e sistemas de irrigação na região de Não-Me-Toque, o empreendimento conta com uma estrutura robusta: 2 transformadores de 25 MVA, totalizando 50 MVA (ou 50.000 kVA) de potência instalada, conectados a uma Linha de Transmissão de 69 kV, além de 4 novos alimentadores em média tensão (13,8 kV). Com os 4 alimentadores, a Coprel atenderá a carga elétrica dos cooperantes desses municípios.

Status atual das atividades:

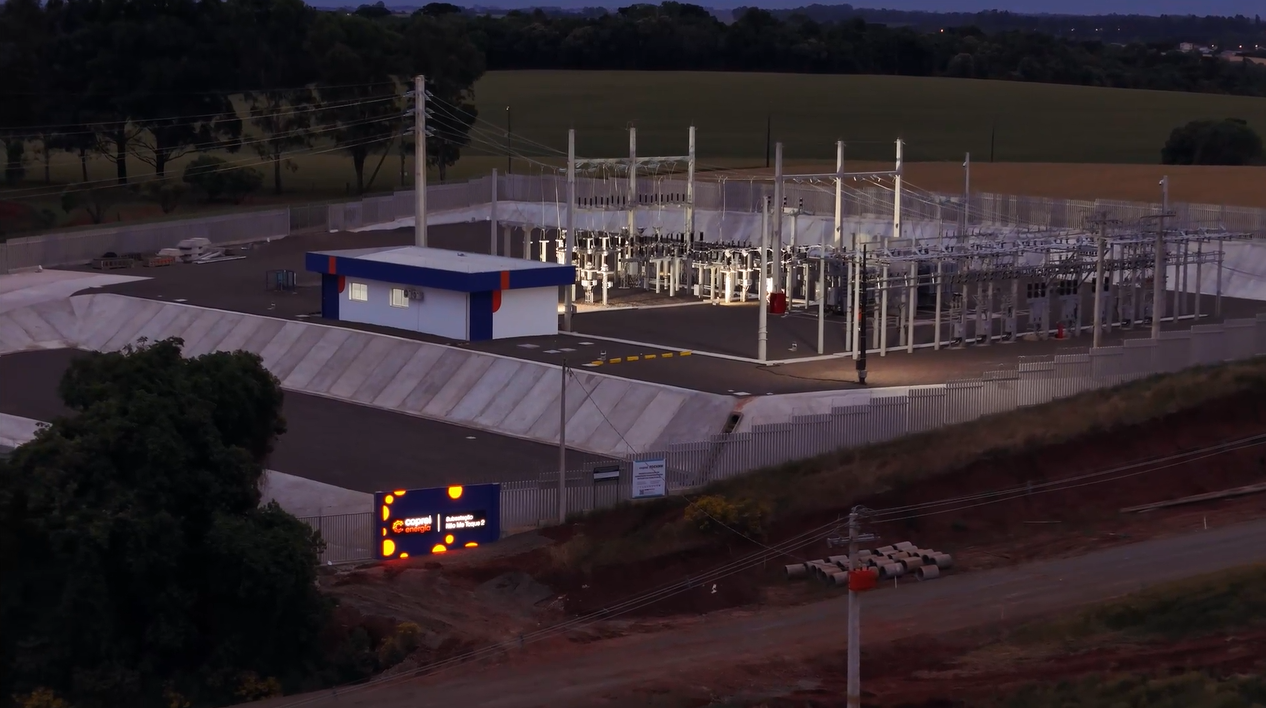

  • Construção civil 99% concluída, abrangendo a construção da estrada de acesso e do pátio;
  • Instalações eletromecânicas 100% concluídas;
  • Instalações elétricas 100% concluídas;
  • Comissionamento de ensaios e start-up 98% concluído, incluindo a realização dos últimos testes de relés.

A previsão de energização da subestação é para dezembro de 2025.


Confira outras notícias

Deixe seu comentário

Certifique-se que está fornecendo apenas as informações necessárias para o processamento da sua solicitação. Não envie dados que possam ser considerados sensíveis pela Lei Geral de Proteção de Dados Pessoais, tais como aqueles que revelem sua origem racial ou étnica, convicção religiosa, opinião política, filiação a sindicato ou a organização de caráter religioso, filosófico ou político, dado referente à sua saúde ou vida sexual, dado genético ou biométrico.
